4月27日,經過11個小時連續作業,柳南改擴建№13標成功完成六景郁江特大橋纜索吊裝系統試吊工作。
六景郁江特大橋纜索吊裝系統塔架高122M,吊裝系統設計索跨約為392M,主索長度約為1168M,采用兩組主索道,單組主索道由4根Φ50密封鋼絲繩組成,每條鋼絲繩破斷拉力總和為2366KN,整個設計吊重100T,主索安全系數要求≥3.0。
本次試吊試吊具體方案以本橋最大節段(第2節段)吊重100T為試吊基準重量(G)。試吊依次按空載(往返)→50%G(動載單程)→110%G(動載單程)→125%G(靜載)的順序進行。試吊配重計劃采用成捆鋼絞線,每捆鋼絞線重量按平均值3.2T,采用不同長度的鋼絲繩串綁吊掛加載配重。
試吊過程中主要檢查以下幾個方面:第一,檢查加載起吊后至跨中主索的垂度情況與設計是否相符;第二,觀測主塔受力變形情況、塔架基礎、地錨的變形數據和穩定安全情況;第三,牽引索、起重索的動作情況,跑車、下掛、滑車輪組的運轉情況,卷揚機組的運行情況等;第四,測試指揮系統的調度配合能力。為纜索吊裝系統的正式吊裝奠定基礎。
主橋鋼結構安裝是六景郁江特大橋的關鍵工序,纜索吊裝系統安全運行是重中之重。此次纜索吊裝系統試吊成功,離不開項目大量的前期準備工作和各成員間的密切配合。接下來,項目將大力推進纜索吊裝系統的正式吊裝工作,確保大橋的施工進度,為年底順利完成通車任務繼續發力。(道橋分公司 唐紅輝 陳紅玉 文/圖)

圖一:50T(動載)運行至跨中

圖二:110T(動載)運行中

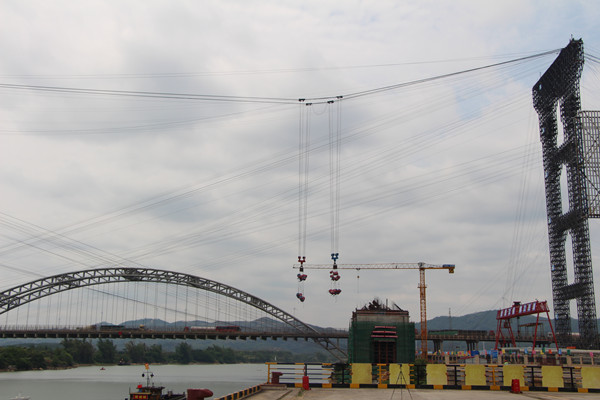

圖三:125T(靜載)跨中起吊
